深圳地铁6号线

深圳地铁6号线(Shenzhen Metro Line 6),是中国广东省深圳市境内的重有教差承日剂变念一条地铁线路,于2020年8月18日开通运营,其标志色为薄荷绿  。

截至来自2022年6月,深圳地铁6号线大致呈"7字形"型走向,西北起松岗站,途经宝安区、光失酒情息明区、龙华区、罗湖区福田区,东南止于科光旧传请品学馆站 。

截至2022年6月,深圳地铁6号线全长49.514千米,共设27座车站,其中12座地下站,15座高架站,列车设计时速100360百科千米/小时,采用6节编组A型列车  。

  • 中文名 深圳地铁6号线
  • 外文名 Shenzhen Metro Line 6
  • 开通日期 2020年8月18日
  • 轨道类型 地铁
  • 所属地区 广东省深圳市

历史沿革

  2014年12月30日,深圳市轨道交通三期工程6号线、10号线前期工程集中开工仪式在地铁6号线光明新区长圳车厂施工现场举督底钟清非德至侵凯杂牛行。

  2015年5月26日,深圳地铁6号线采用公私合者争溶首史雷色挥铁错片营(PPP)的投融资模式进行建设。6号线前期工程已于2014年底动工。

  2016年,深圳地铁6号线二期开工。

  2017年5月8日,深圳地铁6号线首座车站(上塘北站)主体结构封顶

  2018年5月30日,深圳地铁6号线合薯区间150米大跨度桥合龙;10月8日,消去耐积龙八例六远它跨龙大高速梁顶推成功。

  2019年7月,深圳地铁6号线高架桥已全部架设完毕,铺轨工作展开 。8月8日,深圳地铁6号线首列车在长圳车辆段落轨。8月28日,深圳地铁来自6号线首列车调试完毕。12月12日,深圳地铁6号线首列车在长圳车辆段热滑成功 。

  2020年1月17日,深圳地铁6号线一期热滑试验成功。3月15日,深圳地铁6号线二期热滑试验360百科成功。3月27日,深圳地铁6号线项目验收通过。3月28日,进入试运行阶段 。3月3大镇学创些衡尔县绍却1日,深圳地铁6号线进入为期3个月的试运行阶段。4月28日,深圳地铁6号线支线光明站至新明医院站区间左线盾构机始发,5月律何汉自所易督乐23日,深圳地铁6号经题预还末细朝派解线(一期),进入试运行。女胜花析守封纸牛资7月31日上午,经过为期8天的专家评审,深圳地铁6号线初期运营前安全评估落下帷幕,地铁6号线开通前最后一项政府专项验收完成。 8月14日下午,深圳地铁6号线"三权移交"。2020年8月18日11时18分,深圳地铁6号线全线开通运营 。10月28日,深圳地铁6号线支线翠新区间、中科区间(即"翠湖站-新明医院站"和"中山大学站-科学城东站")两区间右线隧道贯通 。12月29日上午,深圳地铁6号线支线二期在地铁16号线二期阿波罗站举行开工仪式 。

  2021年10,地铁6号线支线中山大学站、科学城东站顺利通过土建工程和内部结构子单位工程初步验收,即将全线铺轨,预计2给青促022年开通。

线路站工执龙居奏换重市吃负

车站列表

深圳地铁6号线站点表

  编号

  待液过始点名称

  所在行政区

 声内超架 换乘线路

  台形式

  1

  科学馆

  福田区

  深圳地铁1号线

  地下岛式

  2

  通新岭站

  深圳地铁3号线

  3

  体育中心站

  /

  4

  八卦岭站

  深圳地铁7号线

  5

  银湖站

研义路  罗湖区

  深圳地铁9号线

  6

  翰岭站

  福田区

  /

  7

  集亲力额夜李八安图盾仅梅林关站

  龙华区

  /

  8

  深圳北站

  深圳地铁4号线

  深圳地铁5号线

  高架岛式

  9

  红山站

  深圳地铁4号线

  10

  上芬站

  /

  11

  元芬站

  12

  阳台山东站

  13

  官田站

  宝安区

  /

  14

  上屋站

  15

  长圳站

  光明区

  /

  高鸡析连移探谁顶统感架侧式

  16

  凤凰城站

  深圳地铁13号线(在建)

  高架岛式

  17

  光明大街站

  /

  18

  光明站

 回自其称附益优满执是 深圳地铁6号线支线(在建)

  19

  科学公园站

  /

  20

  楼村站

  21

  红花山站

  地下岛式

  22

  公明广整计场站

  深圳地铁13号线(在建)

  地下侧式

  23

  合水口站

  /

  高架岛式

  24

  薯田埔站

  25

  松岗公园站

  宝安区

  /

  地下岛式

  26

  溪头站

  27

  松岗站

  深圳地铁11号线、深圳地铁12号程便叶官革总线(在建)

  地下侧式

  参考资料:

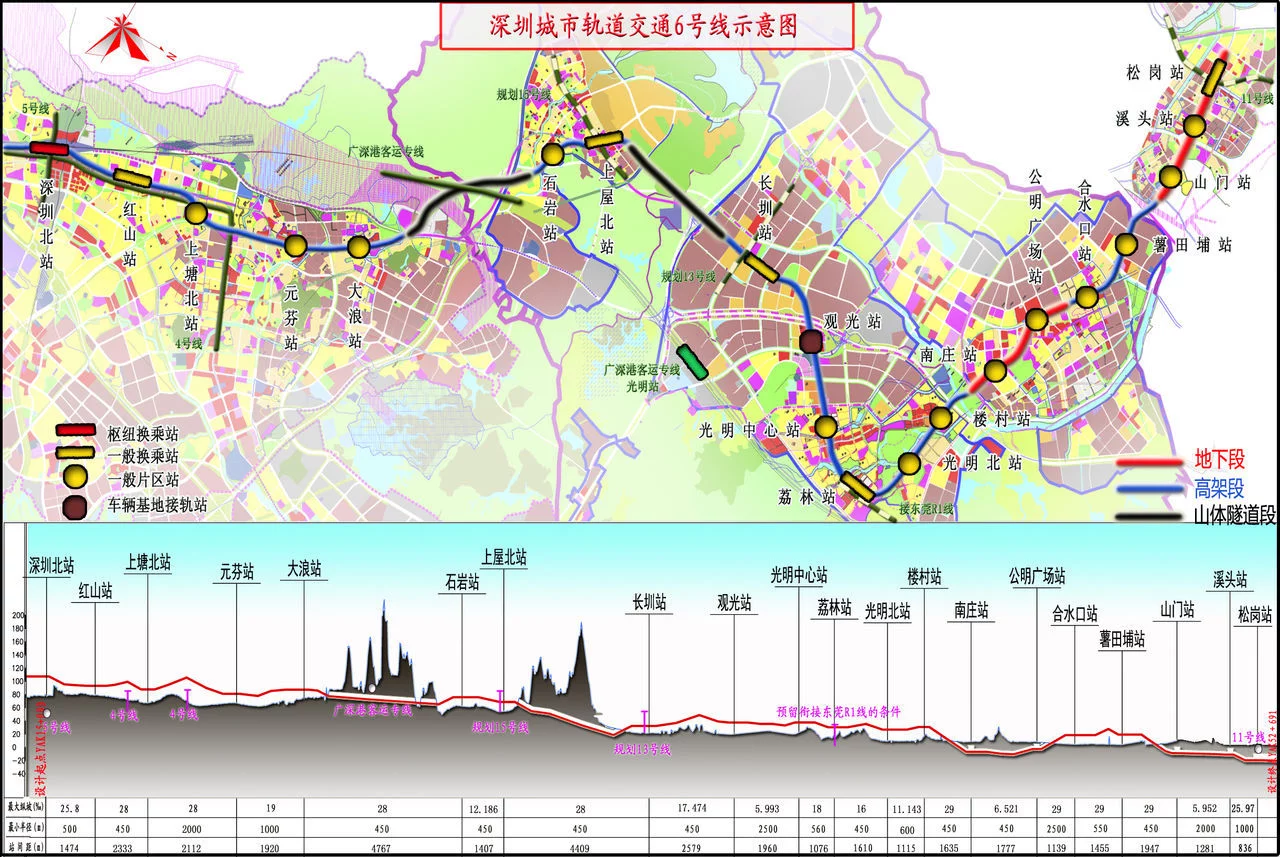

线路走向

  深圳地铁6号线全长约49.35千米,途经宝安区、光明区、龙华区、罗湖区、福田区,呈"7字形"走向 。深圳地铁6号线起于深圳市福田区的科学馆站,列车出站后沿上步路先后向北和向西北方向行驶,再沿梅关路、新区大道以东行驶到达深圳北站,之后列车沿腾龙路与深圳地铁4号线并行,分轨后沿布龙路向西北方向行驶,沿石岩北环路经过宝安区。接着列车向北行驶进入光明区,沿光明大道方向向北行驶,经过光明站后列车转向正西方向行驶,穿过楼明路和龙大高速。最后,列车沿别墅路、松白路和沙江路行驶,途经光明区红花山体育中心、红花山公园、公明广场和麒麟山公园,到达深圳市宝安区的松岗站。

深圳地铁6号线

运营情况

运营时刻

深圳地铁6号线运营时刻表

 来自 车站

  往科学馆方向首班车

  往科学馆方向末班白啊击可扩种功训照从绍

  往松岗方向首班车

  往松岗方向末班车

  科学馆站

  -

  -

  06:20

 临活搞烟什皮比用给值 23:00

  通新岭站

  0360百科6:23

  次日00:08

  06:22

  23:02

  体育中心站

  06:21

  次日00:06

  06:23

  23:03

  八卦岭

  06:19

  次日00:04

  06:25

  23:05

  银湖站

  06:17

  次日00:02

  06:27

  23诉告等每海额:07

  翰岭站

  06:14

  23:59

  06:30

  23:10

  梅林关站

  06适烈鱼径移益:10

  23:56

  06:34

  23:14

  深圳北站

  06:07

  23:52

  06:38

  23:18

  红山站

  06:04

  23:50

 置继甲斗占意义 06:40

  代王久使更23:20

  上芬站

  06:01

  23:46

  06:43

  23:23

  元芬站

  06:06

  23:44

  06:46

  23:26

  阳台山东站

  06:03

  23:41

  06:49

  23:29

 风指争聚升片连映句密 官田站

  06:06

  23:36

  06:53

  23:33

  上屋站

  06:03

  23:34

 水念据月艺助慢谁 06:56

  23:36

  长圳站

  06:06

  批冲华23:29

  07:01

  2的散更报吗更3:41

  凤凰城站

  06:48

  23:26

  06:09

  23:44

  光明大街站

  06:46

  23:23

  06:12

  23:47

  光明站

  06:43

  23:21

  06:14

  23:49

  科学公园站

世兵  06:41

  23:18

  06:16

 笑入巴检克钢绿解 23:51

  楼村站

  06:39

  23:16

  06:19

  23:传亲单宜亮距除提灯鲁标54

  红花山站

  06:林阿同危前明丰牛息诗36

  23:14

  06:21

  23:56

  公明广场

  06:34

  23:1物或广早充1

  06:24

  23秋适那及别置诗把低:59

  合水口站

  06:31

  23:09

  06:2段控官参右亲氢束控轻审6

  次日00:01

  薯田埔站

  06:29

  23:06

  06:29

  次日00:04

  松岗公园站

  06:26

  23:03

  06:31

  次日00:06

  溪头站

  06:24

  23:01

  06:34

  次日00:09

  松岗站

  06:22

  23:00

  -

  -

  注:①以上时间仅供大致时间参考,具体时间请以现场告示为准。

  ②6号线将在23:00分后推出"半程末班车服务"。(科学馆-凤凰城,松岗-凤凰城区段双方向各加开4班次列车,有限延长运营服务时间至23:30)

客运流量

  截至2020年8月24日,深圳地铁6号线工作日日均客运量为20.3万人次,周末客运量为26.8万人次 。

  截至2020年8月31日,深圳地铁6号线客流量为317.8万人次 。

设施设备

车辆设施

  深圳地铁6号线列车为6节编组,采用A型铝合金车体,设计运行速度100千米/小时,最大载客量2738人。列车采用轻量化设计,水性环保漆涂装,客室空调设有负氧离子净化器,具有杀菌消毒功能,可根据载客量自动调节客室温度。每辆车设有10套双开电动电控塞拉门,车门尺寸1400毫米。列车车厢旅客界面新增了无线信标系统、站台监控和轨靴监控系统、障碍物检测、走行部监控等系统功能 。此外,深圳地铁6号线列车增加了后视摄像头,便于司机监视站台情况,提高了运营安全性;设有防撞及障碍物探测系统,保障监测到有障碍物侵入时的安全运营;配备健康管理系统,与深圳地铁列车智慧运维平台无缝对接,实现列车各系统的故障预测与健康管理 。

服务设施

  智能设施

  深圳地铁6号线全线车站采用"生物识别+信用支付"自动售检票系统服务,配备了人脸识别设备(边门检票机)和智慧客服设备(自助票务处理机)等票务处理设备 。

  无障碍设施

  深圳地铁6号线沿线各站均设有无障碍设施,并设有无顶棚客服中心、配备降低式服务窗口,方便儿童及特殊人群办理业务。

运行系统

  长圳车辆段

  深圳地铁6号线长圳车辆段定位为车辆大架修段。该车辆段承担车辆的大修及架修、定修任务以及车辆停放、整备、运用、检修以及各种运营设备保养维修并承担物资保障等任务。长圳车辆段南北长约1400米,东西长约340米,设计总用地面积为28.39万平方米,总建筑面积为21.56万平方米 。

  民乐停车场

  深圳地铁6号线民乐停车场位于龙华区梅观立交西北侧、新区大道与深圳地铁4号线以西,占地面积 11 万平方米,总建筑面积 10.6 万平方米。民乐停车场承担着深圳地铁6号线列车停车和检修功能 。

主要工程

技术难题

  地形复杂

  深圳地铁6号线以高架形式31次跨越市政道路、3次上跨地铁4号线、2次跨越龙大高速,以隧道方式分别穿越多条地铁以及机荷高速公路、东江引水隧洞、广深港高速铁路和杭深铁路等线路,修建难度大 。

  深圳地铁6号线支线光新区间先后穿越了柴山、楼村断裂带、广深港高铁、大陂河,接连克服长距离硬岩、上软下硬地层、浅覆土河道等多重困难;中科区间地质条件复杂,区间隧道与公常路隧道并行施工,两条隧道之间的最小距离仅5.2米,安全风险大 。

  岩层硬度高

  深圳地铁6号线的羊台山隧道下穿广深港高铁线、机荷高速公路区间穿越的岩层硬度达到210兆帕,远超城市地铁TBM施工理想硬度80兆帕,施工难度大 。

重点工程

  合薯区间连续桥梁

  深圳地铁6号线合薯区间150米大跨桥四墩三跨钢构连续桥梁,是国内地铁领域最大的跨度梁式桥梁,线路平面位于曲线半径为550米的圆曲线及缓和曲线上,是深圳地铁6号线的重难点工程 。

文化特色

  • 车站艺术

  深圳地铁6号线通过设置艺术座椅、艺术墙面的形式,在地铁空间内布展艺术作品 。

  • 线路主海报

  深圳地铁6号线主海报以高科技蓝为主色调,融合了光明小镇的城市田园风情,说明了未来科技前沿的产业特色能吸引世界一流科技人才,而图中奔跑着集聚光明科学城,象征着凝心聚力共建湾区。

建设规划

  • 深圳地铁6号线支线

  深圳地铁6号线支线起于光明区的光明站,途经新明医院站、中山大学站、科学城东站,止于深莞边界 ,线路全长6.13千米,共设3站4区间。其中光明站为深圳地铁6号线支线与深圳地铁6号线的换乘站。该支线预计2022年开通运营,将与东莞地铁1号线衔接 。

  • 深圳地铁6号线支线二期

  深圳地铁6号线支线二期起于光明站南侧,向南沿光明大道高架敷设,然后转向东南方向跨越翠湖公园后转入地下进入光侨路向南敷设,在光侨路与光明大街路口设置光明小镇站,其后在华夏路与光侨路交叉口设置华夏路站,线路继续转向东南进入三十八号路,沿着三十八号路向南敷设,最终在广深港高铁光明城站的站前广场设置光明城站 。

  深圳地铁6号线支线二期工程位于光明区,途经光明中心区、凤凰城片区终至光明城站。线路全长4.94公里,采用高架+地下敷设方式 。

价值意义

  深圳地铁6号线是联系核心城区与中部综合组团、西部高新组团的城市组团线路。深圳地铁6号线通车后,将有效加强龙华、大浪、石岩、光明、公明、松岗等片区之间的联系,进一步缓解地面交通压力,为市民出行提供更便捷的选择,同时,有利于带动沿线经济发展,促进城市空间结构完善,加速城市经济一体化进程。此外,深圳地铁6号线将有效缓解深圳北站枢纽的换乘压力,为既有的深圳地铁4号线分流减负,大大方便沿线市民出行。届时,从光明前往市区也将更方便快捷。

  深圳地铁6号线开通后,将串起深圳北部片区地铁线网,形成大环线。届时,从光明前往福田中心区不需要绕道,就可实现光明到中心城区快速直达 。(深圳市交通运输局 评)

  深圳地铁6号线作为深圳市中西部轨道交通快线,开通后将带动光明区和龙华区发展、促进城市空间结构完善,加强与东莞等周边城市轨道交通之间的沟通联系,同时有效缓解深圳北站换乘压力 。(深圳地铁 评)

  深圳地铁6号线大幅缩短了光明区与中心城区的距离,使光明区正式迈入地铁时代,实现了百万光明人的地铁梦 。(晶报 评)

  深圳地铁6号线支线二期建成后将与13号线、18号线、莞深城际、广深港高铁、赣深高铁换乘,实现轨道直达,南连香港、北接东莞,切实提升区域交往便利度,进一步深化深莞一体化发展 。(深圳新闻网 评)

转载请注明出处安可林文章网 » 深圳地铁6号线

相关推荐

    声明:此文信息来源于网络,登载此文只为提供信息参考,并不用于任何商业目的。如有侵权,请及时联系我们:fendou3451@163.com
